陕西省发展和改革委员会
关于加快推动新能源大基地建设进展的通知
渭南、延安、榆林市发展改革委,国网陕西省电力有限公司,各相关企业:
按照国家能源局《关于加快推动第一、二、三批以沙漠、戈壁、荒漠地区为重点的大型风电光伏基地建设的函》相关要求,我们对全省大基地项目进行了全面梳理,现就有关事项通知如下:
一、提高政治站位,全面认识基地项目建设重要性

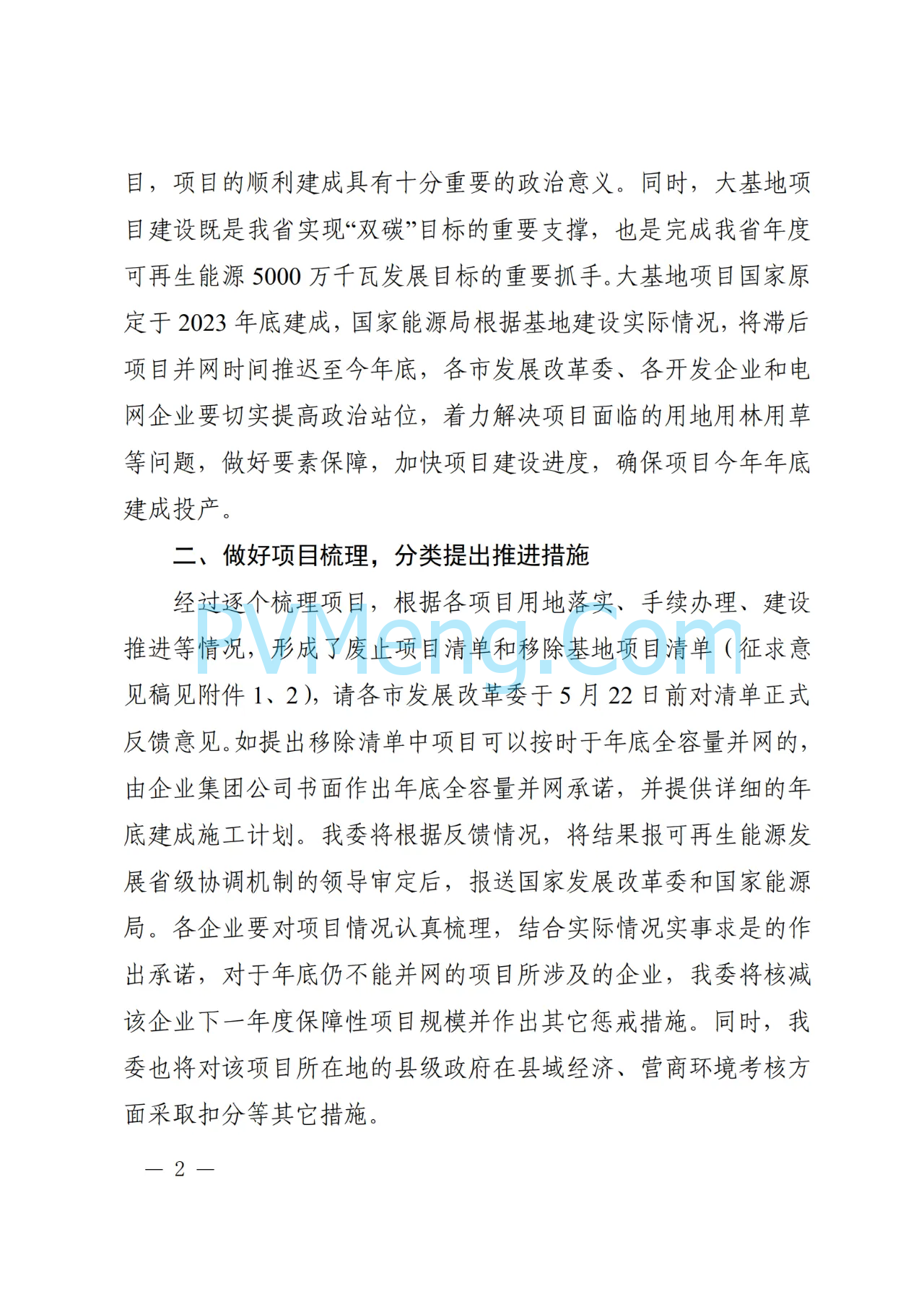

第一批以沙漠、戈壁、荒漠地区为重点的新能源大基地项目,是习近平主席在昆明《生物多样性公约》第十五次缔约方大会领导人峰会上,宣布有序开工装机容量约1亿千瓦的新能源基地项目,项目的顺利建成具有十分重要的政治意义。同时,大基地项目建设既是我省实现“双碳”目标的重要支撑,也是完成我省年度可再生能源 5000 万千瓦发展目标的重要抓手。大基地项目国家原定于 2023 年底建成,国家能源局根据基地建设实际情况,将滞后项目并网时间推迟至今年底,各市发展改革委、各开发企业和电网企业要切实提高政治站位,着力解决项目面临的用地用林用草等问题,做好要素保障,加快项目建设进度,确保项目今年年底建成投产,
二、做好项目梳理,分类提出推进措施
经过逐个梳理项目,根据各项目用地落实、手续办理、建设推进等情况,形成了废止项目清单和移除基地项目清单(征求意见稿见附件 1、2),请各市发展改革委于5月22 日前对清单正式反馈意见。如提出移除清单中项目可以按时于年底全容量并网的,由企业集团公司书面作出年底全容量并网承诺,并提供详细的年底建成施工计划。我委将根据反馈情况,将结果报可再生能源发展省级协调机制的领导审定后,报送国家发展改革委和国家能源局。各企业要对项目情况认真梳理,结合实际情况实事求是的作出承诺,对于年底仍不能并网的项目所涉及的企业,我委将核减该企业下一年度保障性项目规模并作出其它惩戒措施。同时,我委也将对该项目所在地的县级政府在县域经济、营商环境考核方面采取扣分等其它措施。

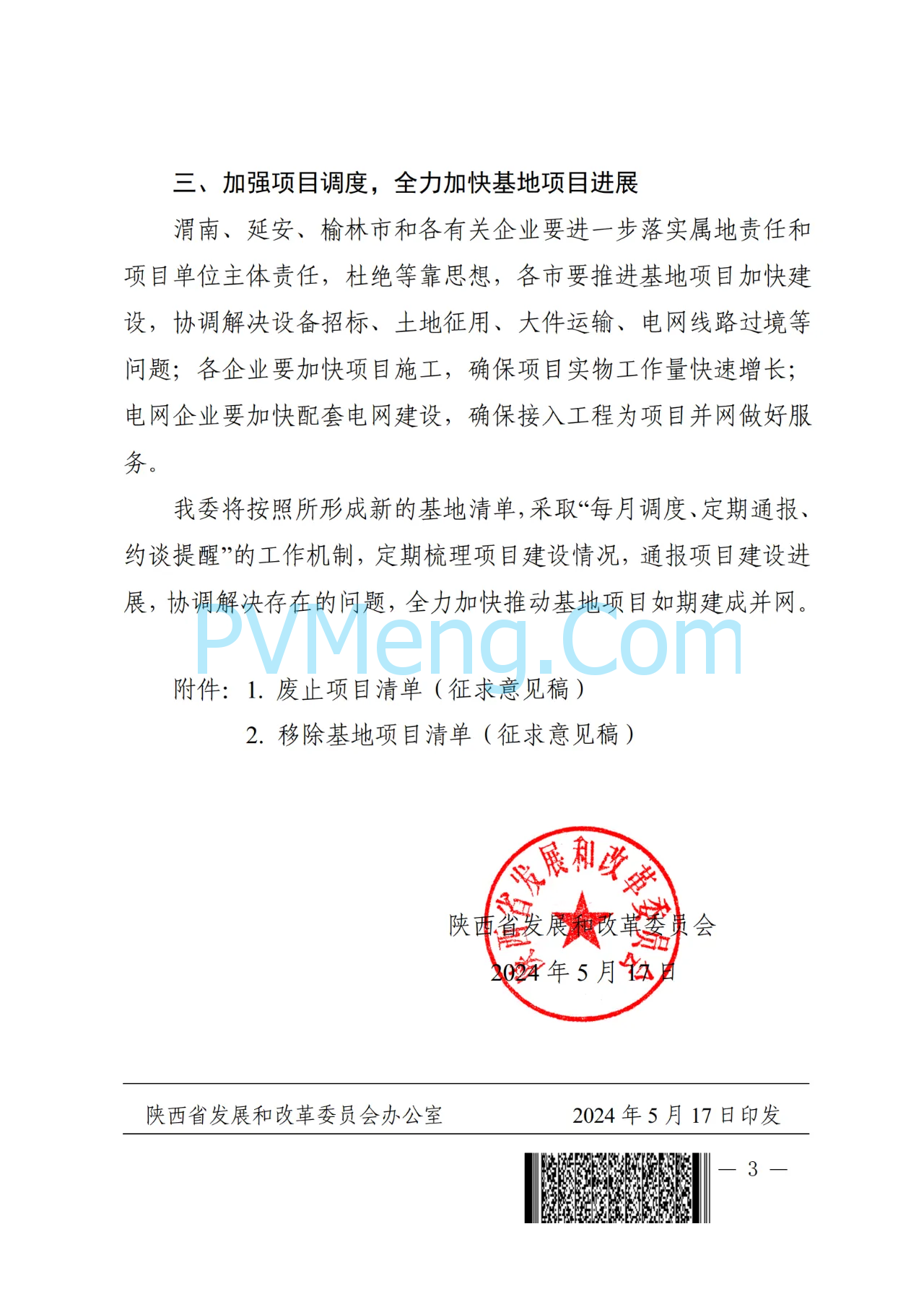

三、加强项目调度,全力加快基地项目进展
渭南、延安、榆林市和各有关企业要进一步落实属地责任和项目单位主体责任,杜绝等靠思想,各市要推进基地项目加快建设,协调解决设备招标、土地征用、大件运输、电网线路过境等问题;各企业要加快项目施工,确保项目实物工作量快速增长;电网企业要加快配套电网建设,确保接入工程为项目并网做好服苏
我委将按照所形成新的基地清单,采取“每月调度、定期通报约谈提醒”的工作机制,定期梳理项目建设情况,通报项目建设进展,协调解决存在的问题,全力加快推动基地项目如期建成并网
附件:1.废止项目清单(征求意见稿)
2.移除基地项目清单(征求意见稿)
陕西省发展和改革委员会
2024年5月17日
陕西省发改委关于印发陕武直流一期外送新能源项目优选工作方案的通知(陕发改能新能源〔2021〕1446号)20210923 |
纳入本次竞争性配置的陕武直流一期项目共390万千瓦,其中集中式风电项目200万千瓦、普通地面光伏项目190万千瓦。 |
基地600万千瓦项目需同步配套项目装机容量10%且不低于2小时的电化学储能系统,电化学储能集中式建设,采取共建共享或购买服务的方式配置,与风电、光伏项目同步建成投产。 |
关于渭南市新能源基地风电光伏发电项目配置结果的公示20210923 |
*根据专家评分,确定了排名靠前的13个项目共计150万千瓦纳入渭南市新能源基地(其中风电4个共40万千瓦,光伏8个共100万千瓦,风光互补1个共10万千瓦)。 |
公示时间为2021年9月23至2021年9月27日。 |
陕西省发改委关于公布2021年保障性并网规模竞争性配置结果的通知(陕发改能新能源〔2021〕1388号)20210914 |
综合考虑确定了55个项目共计607万千瓦纳入2021年陕西省风电、光伏发电项目保障性并网规模(其中风电9个88万千瓦,光伏46个519万千瓦); |
公示时间为2021年9月7至2021年9月13日。 |
